아파트 인테리어 공사 순서 왜 정확히 알아야 할까?

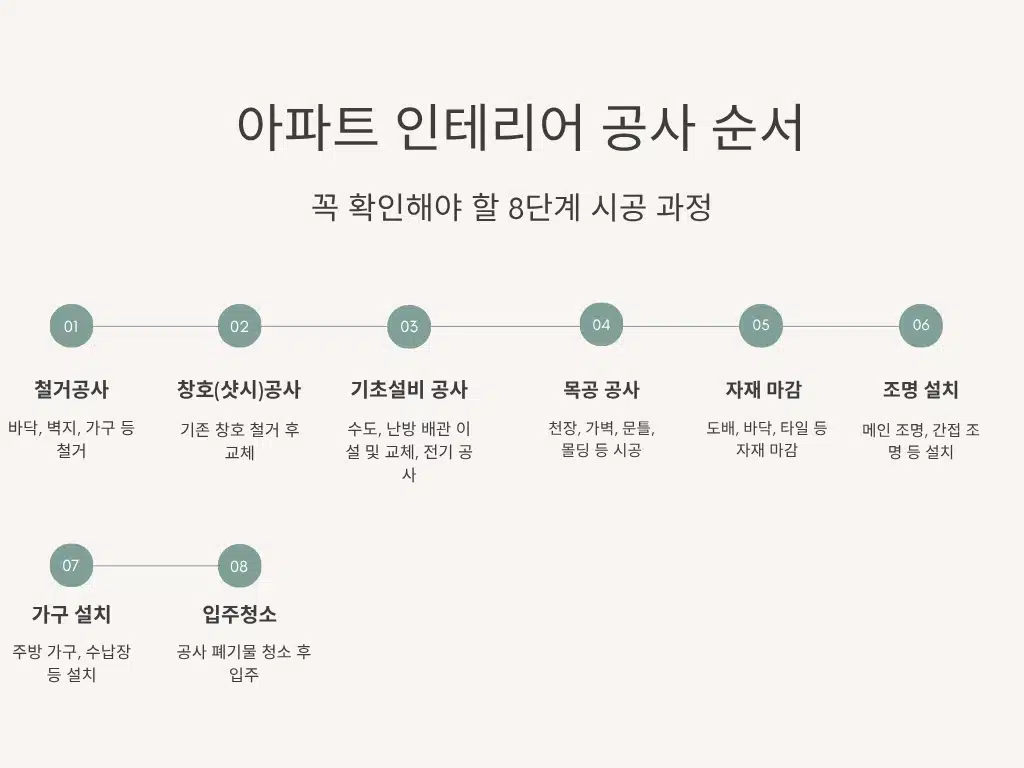

아파트 인테리어 공사는 기본적으로 철거→창호(샷시)→기초 설비→목공→자재 마감→조명→가구 설치→입주 청소 순으로 진행됩니다.
인테리어 공사는 많은 시간과 비용이 들어가기 때문에, 소비자도 공사가 진행되는 순서를 정확히 알고 있어야 불필요한 공사 지연과 비용 발생을 예방할 수 있습니다.
소비자가 공사 흐름을 모르면 인테리어 업체가 특정 공정을 생략하거나, 순서를 임의대로 바꿔도 알아챌 방법이 없습니다.
반대로 공사 순서를 정확히 알고 있으면 현장에서 직접 확인하며 현재 어떤 공정이 진행되고 있는지, 다음 공정은 뭐가 진행되어야 하는지 판단할 수 있고, 수정이 필요한 부분이 있으면 즉각적으로 대응이 가능합니다.
이 글에서는 아파트 인테리어 초보자도 쉽게 이해할 수 있게 공사 순서를 단계별로 자세하게 알아보겠습니다.
목차
아파트 인테리어 공사 사전 준비: 예산 설정 및 디자인 계획
아파트 인테리어 공사에서 첫 번째 단계는 총예산 설정과 집안의 분위기를 바꾸는 디자인 방향을 결정하는 일입니다.
평형별 항목당 예상 비용은 아파트 인테리어 비용 총정리에서 먼저 확인하고 예산 상한선을 정한 뒤 이 단계를 시작하는 것을 추천드립니다.
이 단계에만 보통 2~4주의 시간이 소요되므로, 최소 입주 2~3개월 전에는 계획하는 것을 권장합니다.
아파트 인테리어 공사 사전 준비 추천 타임라인
| 시기 | 계획 |
| 입주 3~4개월 전 | 인테리어 레퍼런스 수집 |
| 입주 2~3개월 전 | 업체 상담, 견적 비교, 예산 및 디자인 방향 확정 |
| 입주 1~2개월 전 | 업체 계약 |
| 입주 1개월 전 | 공사 시작, 관리사무소 공사 신고 |
| 입주 | 입주 청소, 가전 설치, 가구 설치 |
아파트 평수별 평균 공사 기간
| 평수 | 공사 기간(주말 제외) |
| 20~30평대 | 3~4주 |
| 40평대 | 6~8주 |
| 50평대 이상 | 6~12주 |
❗아파트는 공동주택 특성상 소음 민원으로 인해 소음이 발생하는 공사는 평일 오전 9시부터 오후 4~5시로 시간이 제한되고 있습니다.
아파트 인테리어 공사 순서 한눈에 확인하기
| 일정 | 구분 | 공사 순서 | 공사 일수 | 작업 내용 |
|---|---|---|---|---|
| 1주차 | 기초 공사 | 철거 | 2~5일 | 바닥, 벽지, 가구, 창호 등 철거 |
| 창호(샷시) | 1~2일 | 코킹 작업, 내창 문짝, 유리 세팅 | ||
| 설비 및 미장 | 4~7일 | 수도, 난방 배관 이설 및 교체, 욕실 1차 방수 | ||
| 2주차 | 뼈대 공사 | 전기(배선) | 1~2일 | 조명 위치, 콘센트, 스위치 신설 및 이동 |
| 목공 | 5~10일 | 천장 평탄화, 가벽, 문틀, 몰딩 시공 | ||
| 3주차 | 표면 마감 | 타일 및 양생 | 3~5일 | 욕실, 주방, 현관 타일 시공 및 방수 |
| 인테리어 필름 | 2~3일 | 문, 창호 프레임, 몰딩 등 마감 | ||
| 도장(페인트) | 1~2일 | 베란다 탄성코트, 내부 페인트 도장 | ||
| 4주차 | 최종 마감 | 욕실 세팅 | 1~2일 | 변기, 세면대, 욕실 천장 세팅 |
| 도배 | 4~9일 | 도배 작업 | ||
| 바닥, 가구 설치, 조명 | 3~5일 | 장판 및 마루 시공, 주방 가구, 조명 등 설치 | ||
| 청소 | 1~2일 | 입주 청소 |
1주 차 기초 공사: 철거, 창호(샷시), 설비
아파트 인테리어에서 밑바탕을 만드는 공정으로, 가장 중요한 단계입니다.
철거가 깔끔하게 이루어지지 않으면 접착제나 요철이 남아 벽면이나 바닥 시공 시 마감 퀄리티가 떨어질 수 있습니다.
철거 직후에는 창호(샷시)를 시공하여 외부에서 들어오는 먼지, 비바람 등을 막아준 뒤, 난방 배관 교체와 수도 이설 등 내부 설비 공사를 진행해야 합니다.
특히 15년 이상 구축 아파트는 이 단계에서 배관 노후, 전기 용량 부족 등 비용이 추가되는 경우가 많으니 구축 아파트 인테리어 비용에서 자세한 내용을 확인해 보세요.
2주 차 뼈대 공사: 전기 배선 및 목공
본격적인 인테리어를 위해 공간의 형태를 만드는 단계입니다.
목공 작업이 들어가기 전, 혹은 목공 작업과 동시에 전기 배선 작업이 이루어져야 합니다.
사용자의 요구에 맞춰 스위치 및 콘센트 위치를 재배지하고 조명 선도 미리 빼두는 작업이 이 단계에서 함께 이루어집니다. 자재 마감 후에는 변경이 불가능하므로 위치를 꼼꼼하게 확인하는 것이 중요합니다.
3주 차 표면 마감: 타일, 필름, 도장
완성된 뼈대 위에 색을 입히는 표면 마감 공정입니다.
특히, 욕실이나 주방 타일 시공 후에는 타일이 완벽하게 접착되도록 짧게는 하루, 길게는 3일 정도 양생(건조)하는 시간이 필요합니다.
욕실 타일 공사는 기존 타일 위에 덧방할지, 전체 철거 후 재시공할지에 따라 일정과 비용이 크게 달라집니다. 욕실 덧방 vs 올 철거 비용 비교에서 우리 집에 맞는 방식을 먼저 확인해두면 이 단계 일정을 잡기 수월합니다.
타일 공정을 금요일에 배치하여 주말 동안 자연스럽게 양생되도록 일정을 계획하는 것을 추천드립니다.
4주 차 최종 마감: 도기, 마루, 가구, 도배
타일 양생이 끝난 욕실에 도기와 천장을 설치한 후, 실내 공간 바닥과 벽면 마감이 진행됩니다.
일반적으로 ‘도배→바닥(마루/장판)→가구 설치’ 순으로 진행되고, 바닥 시공이 마무리된 후에는 찍힘 방지를 위해 보양 작업이 필수입니다.
벽지 종류별 비용은 벽지 도배 비용 가이드에서, 바닥재는 바닥재 6종 비용·장단점 비교에서 시공 전에 미리 비교해 보세요.
모든 마감이 끝나면 조명 기구를 설치하고 입주 청소를 진행합니다.
반셀프 인테리어 시 주의 사항
반셀프 인테리어를 진행할 때는 작업자와 구두로 하는 약속은 피하고, 작업 일자, 책임 범위, 하자 보수 기간 등을 카카오톡이나 문자로 명확히 남겨두어야 합니다.
자재를 직접 구입하는 경우 수량이나 사이즈 선택 실수가 빈번하므로, 현장에 자재가 도착하면 즉시 문제가 없는지 검수해야 해당 공정 지연을 막을 수 있습니다.
또한, 현장을 방문할 때마다 구석구석 사진을 찍어두면, 시공 과정을 기록하는 데 큰 도움이 됩니다.
믿을 수 있는 업체 선정 방법
📌견적은 동일한 조건으로 최소 3군데 이상 받아보기
📌세부 내역이 포함된 견적서인지 확인하기
📌계약금을 50% 이상 요구하는 업체는 위험
모든 공정을 맡아서 해주는 턴키 인테리어 업체를 선정할 때는 가장 먼저 ‘건설산업지식정보시스템(KISCON)’에 접속하여 해당 업체가 ‘실내건축공사업 면허’를 소지하고 있는지 조회해보고, 업체와 미팅을 할 때는 동일한 조건으로 최소 3곳 이상 비교 견적을 받는 것을 추천드립니다.
특히, ‘욕실 300만 원’ 이런 식으로 금액만 나열된 견적서는 피하고, 구체적인 자재 세부 내역서를 제공하는지, 설계자가 현장을 얼마나 자주 체크하는지 확인하는 것이 좋습니다.
또한, 계약을 진행할 때 공사 대금의 50% 이상으로 계약금을 요구하는 업체는 위험합니다.
일반적인 계약금은 10%로 계약금(10%)→중도금(70~80%)→잔금(10~20%)로 분할하여, 공사 대금 지급을 하는 것을 권장드립니다.
계약서에 하자 보수(A/S) 기간(보통 1년)이 명확히 적혀있는지도 꼭 확인하세요.
FAQ. 아파트 인테리어 공사 순서 자주 묻는 질문
Q1. 30평대 아파트 인테리어 공사 기간은 얼마나 걸리나요?
전체 리모델링 기준으로, 주말을 제외한 공사일은 평균 3~4주입니다. 여기에 주말, 자재 납기 지연, 예상치 못한 누수 발견 등 변수가 더해지면 실제 입주 가능 시점은 약 5~7주 뒤로 잡아두시는 것이 가장 현실적입니다. 처음부터 일정을 빠듯하게 잡으면 이사 날짜와 공사 완료 날짜가 겹쳐 일정이 꼬일 수 있습니다.
Q2. 인테리어 업체 견적서를 받았는데, 바가지인지 아닌지 어떻게 알 수 있나요?
가장 빠른 방법은 3군데 이상에서 상세 내역 견적서를 받아 비교하는 것입니다. 이때 ‘욕실 공사 300만 원’처럼 세부 항목이 없는 견적서는 비교 자체가 불가능하므로, 자재 브랜드, 등급, 수량, 단가가 항목별로 기재된 견적서를 요청해야 합니다. 가장 비싼 견적과 저렴한 견적의 차이가 나는 항목을 찾아 그 이유를 업체에 물어보면, 자재 등급 차이인지 단순 바가지인지 쉽게 파악할 수 있습니다.
Q3. 도배와 바닥 중 어떤 공정을 먼저 해야 하자가 안 생기나요?
정답은 원하는 마감 품질에 따라 다릅니다. 전통적인 순서는 도배→바닥→가구입니다. 도배를 먼저 끝내면 바닥에 풀 묻거나 사다리 자국이 찍힐 위험이 없고, 별도 보양 비용도 들지 않아 가장 안전합니다.
Q4. 인테리어 업체에 계약금을 얼마나 줘야 하나요? 50% 요구는 정상인가요?
아닙니다. 업계 표준 계약금은 총공사비의 10% 수준이 일반적입니다. 계약금 30% 이상을 요구하거나, ‘자재 구입 비용’을 이유로 공사 시작전에 50% 이상을 요구하는 업체는 주의가 필요합니다. 안전한 공사비 지급 구조는 계약금 10%→중도금 70~80%→잔금 10~20%입니다. 잔금을 반드시 남겨두어야 공사 막바지 하자 처리를 끝까지 받을 수 있습니다.
Q5. 반셀프 인테리어를 혼자 진행하려는데, 공정이 꼬이지 않으려면 어떻게 해야 하나요?
핵심은 각 작업자의 일정을 최소 1주 전에 미리 확정하고 겹치지 않게 배치하는 것입니다. 작업자들은 보통 다른 현장과 일정을 병행하기 때문에, 앞선 공정이 하루라도 밀리면 다음 작업자의 일정도 연쇄적으로 밀립니다. 따라서, 각 공정이 끝나는 날 반드시 현장을 방문해 완료 여부를 확인하고, 다음 작업자에게 바로 입장 가능하다고 문자로 알려주는 것이 공정 꼬임을 방지하는 가장 현실적인 방법입니다. 모든 합의 내용은 카카오톡, 문자 등으로 남겨두어 분쟁에 대비하세요.
